Oprava budovy 1. stupně ZŠ Moravská Nová Ves po tornádu

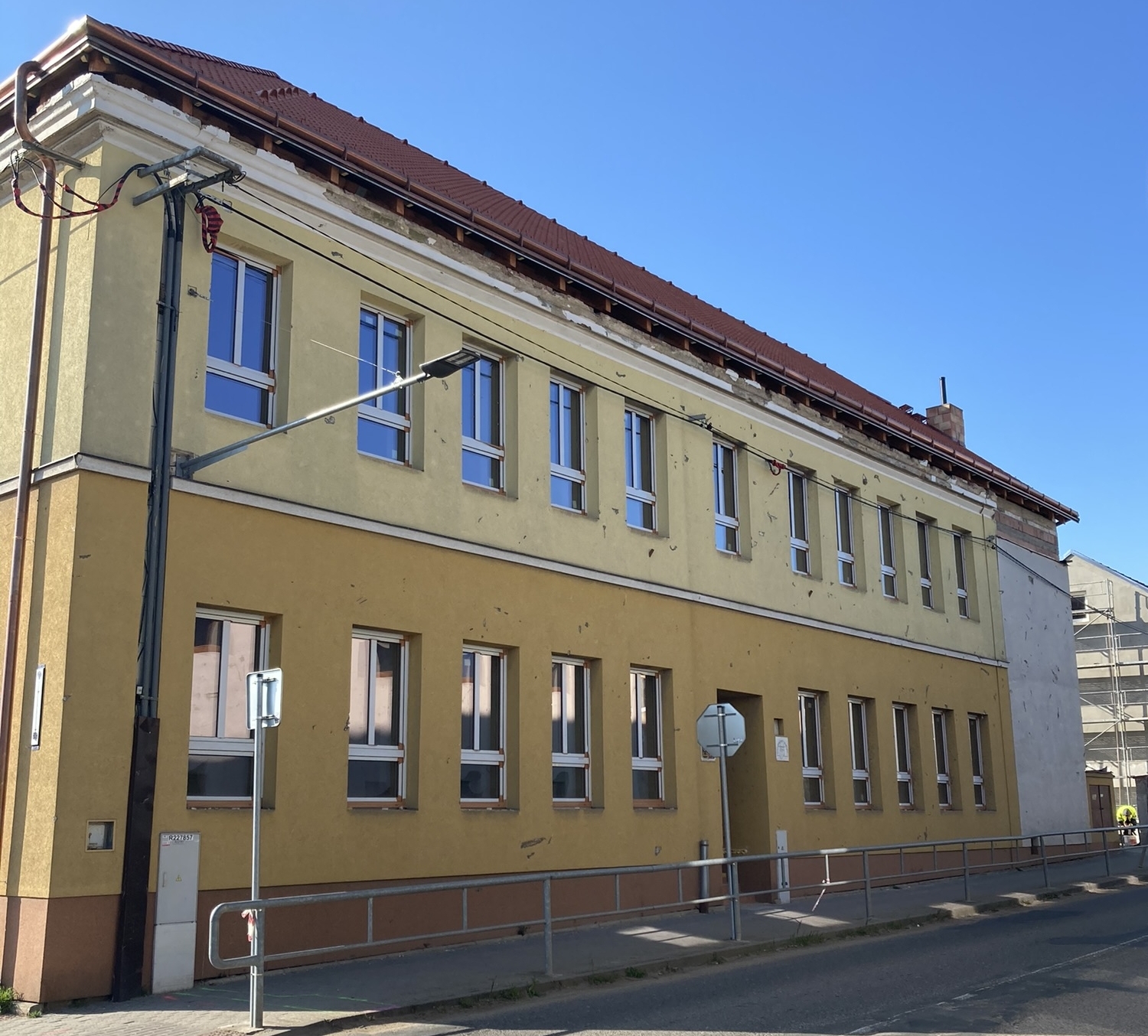

Dne 24. června 2021 zasáhlo jižní Moravu ničivé tornádo, které způsobilo rozsáhlé škody na majetku, infrastruktuře i veřejných budovách včetně školských zařízení. Základní škola v Moravské Nové Vsi utrpěla výrazné poškození, které znemožnilo její další provoz.

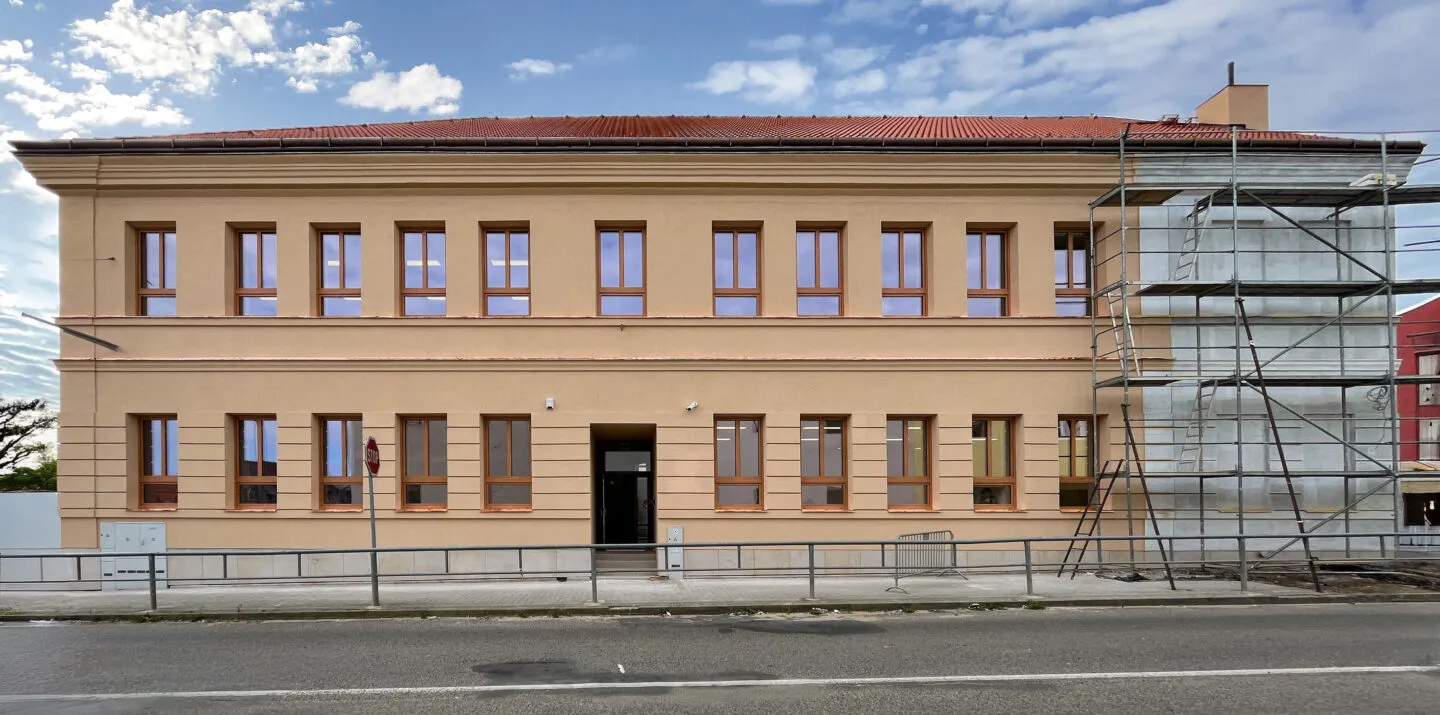

Rekonstrukce základní školy po tornádu
  • Předmět práce: Rozvody SIL a SLP, VZT, omítky a výmalby, podlahy, fasáda, interiérové dveře, SDK podhledy
  • Lokace: Moravská Nová Ves, Česká Republika
  • Rozpočet: 13 000 000,- Kč bez DPH
  • Datum začátku: 01.03.2022
  • Datum ukončení: 31.08.2022
  • Investor: Městys Moravská Nová Ves

Projekt zahrnoval komplexní rekonstrukci školní budovy, která byla výrazně poškozena přírodní katastrofou. Cílem bylo nejen obnovit původní stav, ale zároveň zvýšit technickou úroveň a komfort budovy. Rozsah prací zahrnoval:

  • Silnoproudá elektroinstalace – kompletní výměna elektrických rozvodů, zásuvek, osvětlení a hlavního rozvaděče.
  • Slaboproudá elektroinstalace – obnova datových sítí, školního rozhlasu, zabezpečovacího systému a LDP.
  • Omítky a výmalby – nové štuky a malby ve všech prostorách školy.

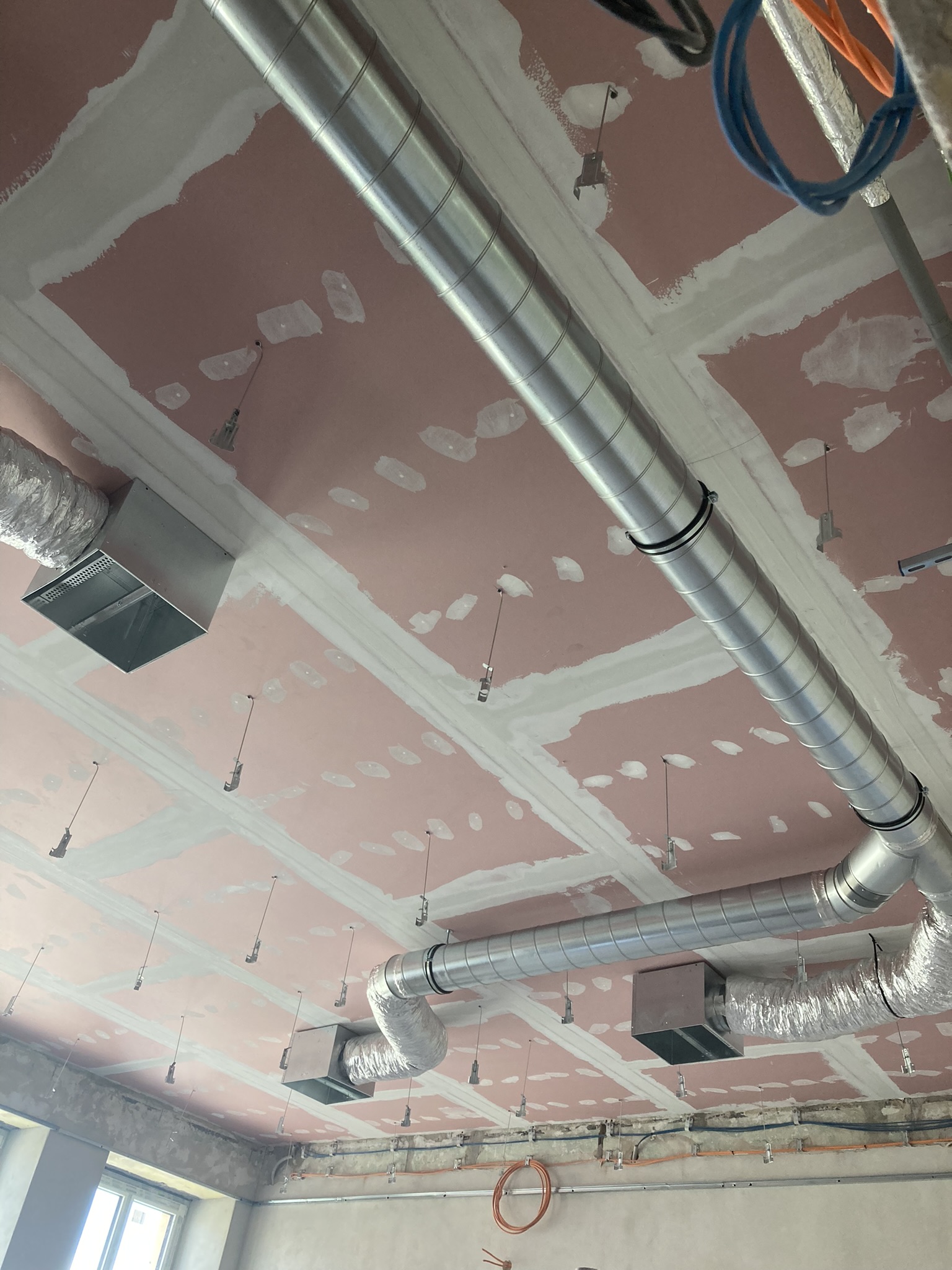

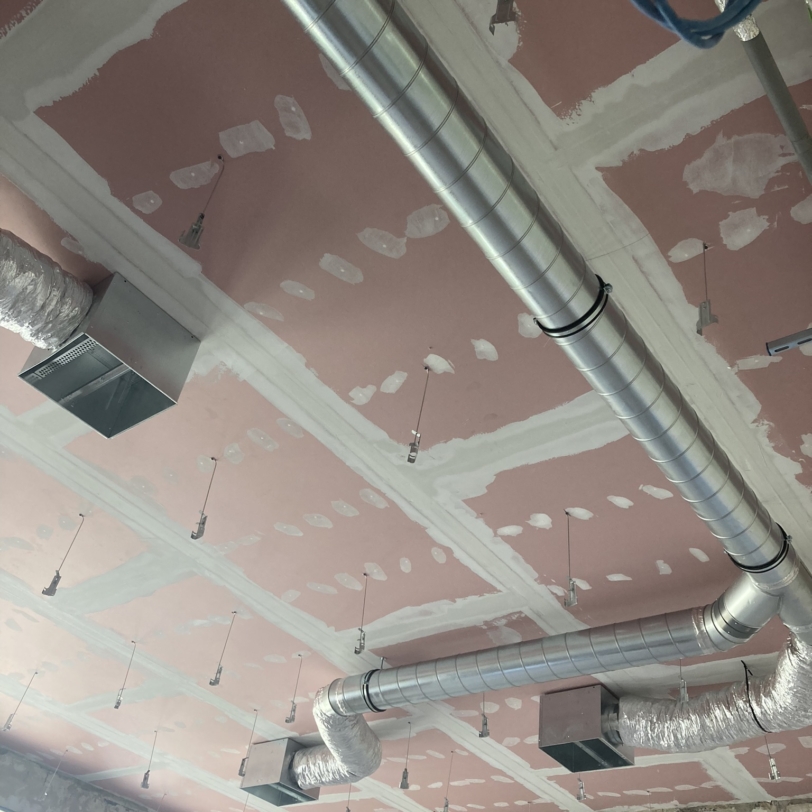

  • Vzduchotechnika – instalace systému nuceného větrání s rekuperací pro zajištění zdravého vnitřního prostředí.
  • Podlahy – výměna podlahových krytin včetně podkladních vrstev.
  • Sádrokartonové podhledy – nové podhledy s integrovaným osvětlením a akustickými prvky.
  • Interiérové dveře – výměna všech vnitřních dveří včetně zárubní.
  • Fasáda a pískovcový sokl – oprava zateplení, nové omítky a odborná renovace historického soklu.

Projekt byl zahájen v březnu 2022 a dokončen v srpnu 2022, tedy včas před začátkem školního roku. Práce probíhaly v několika etapách:

  1. Demontáže a bourací práce – odstranění poškozených konstrukcí a instalací.
  2. Hrubé stavební práce – omítky, podlahy, příprava pro instalace.
  3. Technické instalace – elektro, vzduchotechnika, vytápění.
  4. Dokončovací práce – výmalby, podhledy, dveře, fasáda.

Díky pečlivé koordinaci a nasazení všech profesí byl projekt dokončen bez prodlení a v souladu s rozpočtem.

Výsledek a přínosy
  • Obnovená a modernizovaná škola připravená na nový školní rok.
  • Zlepšení hygienických a technických podmínek.
  • Zvýšení energetické efektivity budovy.
  • Zachování historických architektonických prvků.
